炎农科技金井基地建设

发布时间:2019-05-16

炎农科技金井研发基地位于长沙县金井镇,占地26公顷,是世界上规模最大、研究工作最系统的猕猴桃育种研究基地之一。

2019年5月8日。金井基地宿舍楼景象。

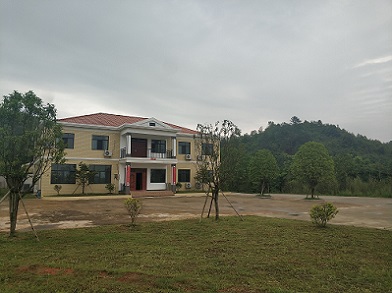

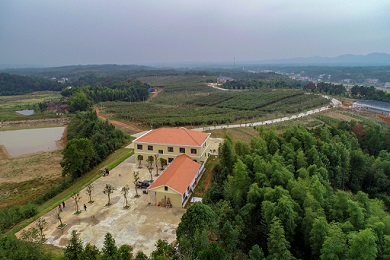

2019年5月8日。金井基地办公楼景象。

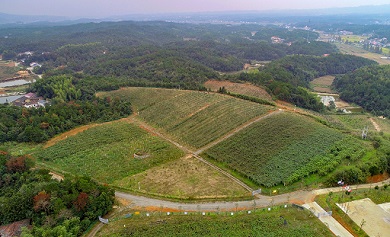

2019年4月2日。金井基地园区景色2。

2019年4月2日。金井基地园区景色1。

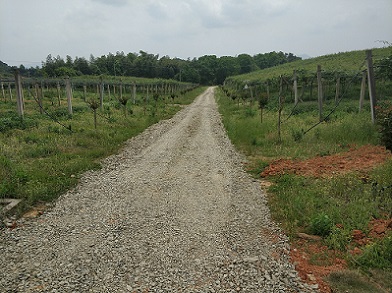

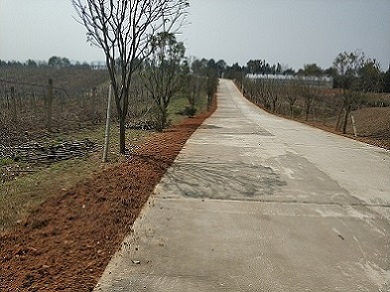

2019年4月26日。金井基地园区道路碎石铺设完成。

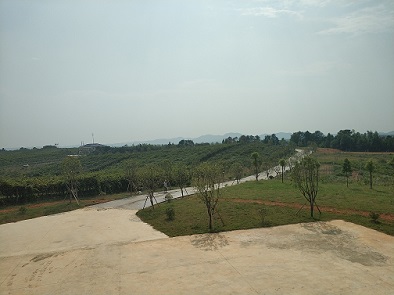

2019年3月19日。金井基地园区道路重新铺设碎石。

2019年3月19日。金井基地干道两侧草皮铺设完工。

2019年3月11日。金井基地干道两侧草皮重新铺设。

2018年11月6日。金井基地第二实验室布置完毕。

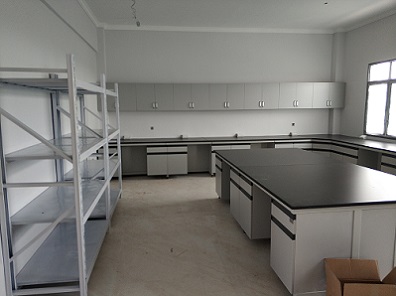

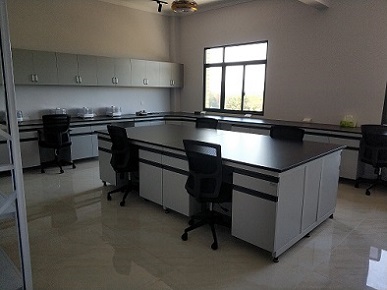

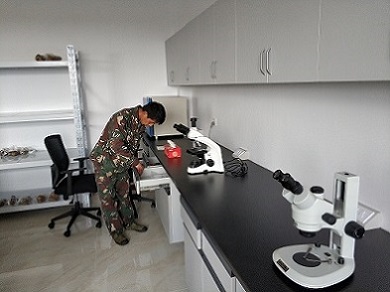

2018年11月6日。金井基地第一实验室布置完毕。

2018年10月29日。金井基地实验室一角。

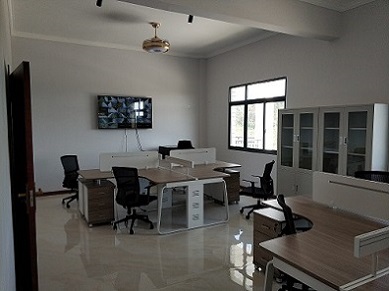

2018年10月29日。金井基地办公室一角。

2018年10月26日。金井基地办公设施布置。

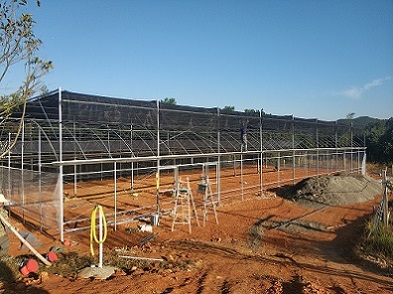

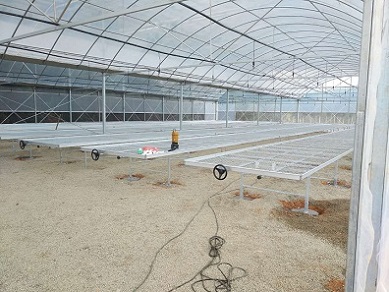

2018年10月22日。金井基地温室建设完工。

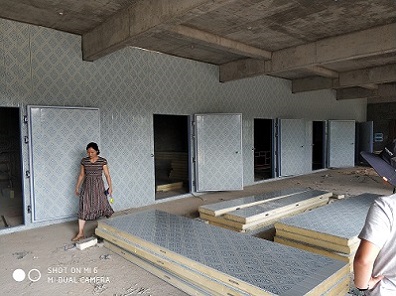

2018年10月22日。金井基地冷库完工投入使用。

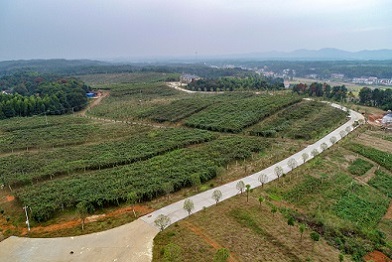

2018年10月16日。金井基地园区3。

2018年10月16日。金井基地园区2。

2018年10月16日。金井基地园区1。

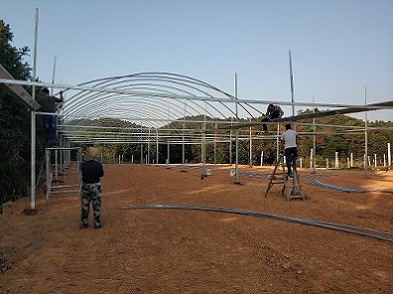

2018年10月12日。金井基地温室施工。

2018年10月5日。金井基地温室施工。

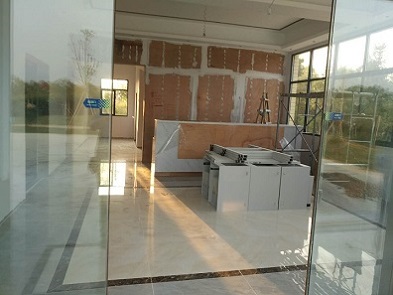

2018年9月15日。金井基地宿舍楼员工卧室。

2018年9月15日。金井基地宿舍楼大厅。

2018年9月15日。金井基地宿舍楼装修完成。

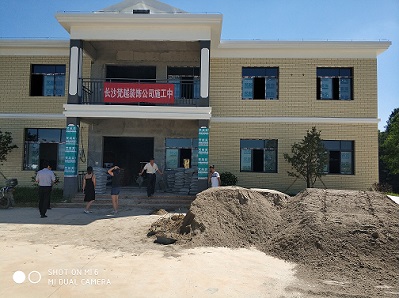

2018年9月15日。办公楼装修中。

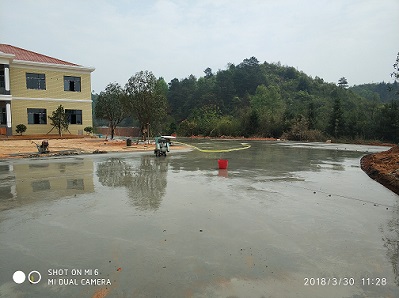

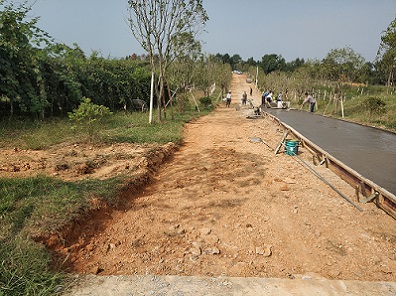

2018年9月15日。金井基地干道硬化施工完成。

2018年9月13日。金井基地干道硬化施工。

2018年9月10日。金井基地实验室施工。

2018年8月16日。金井基地冷库施工。

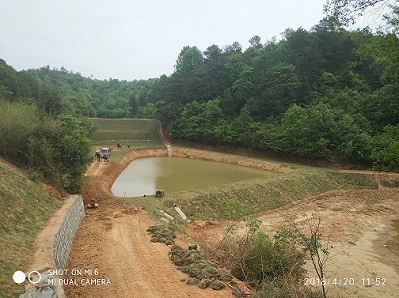

2018年7月26日。金井基地果园。

2018年6月26日。金井基地宿舍楼装修。

2018年6月5日。金井基地入口。

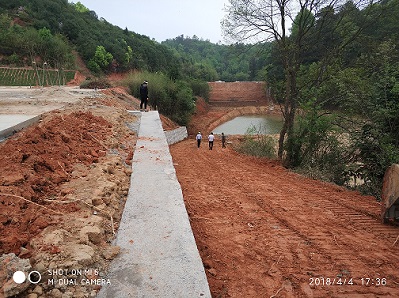

2018年4月20日。金井基地山塘护坡绿化。

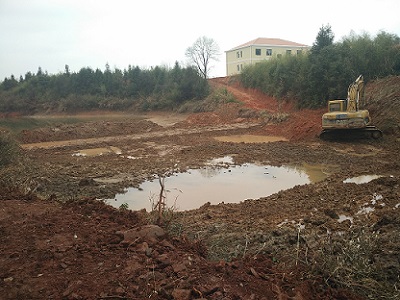

2018年4月4日。金井基地山塘清淤、护坡。

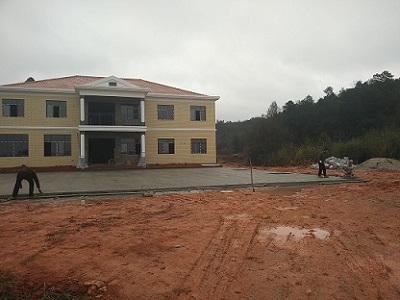

2018年3月30日。金井基地宿舍楼地坪施工。

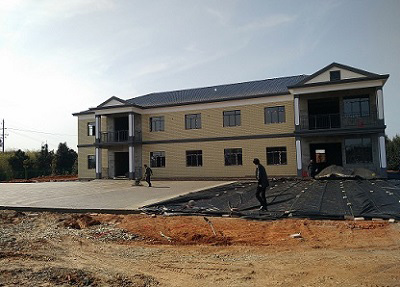

2018年3月30日。金井基地绿化施工。

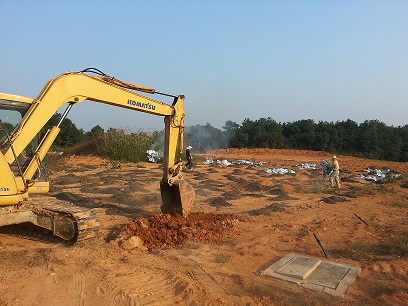

2018年1月23日。金井基地水塘清淤、护坡。

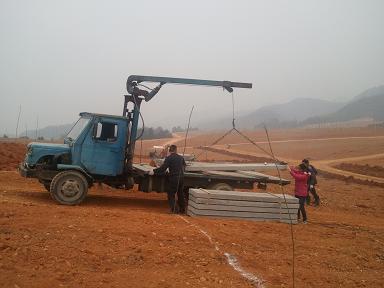

2018年1月22日。金井基地宿舍楼建设。

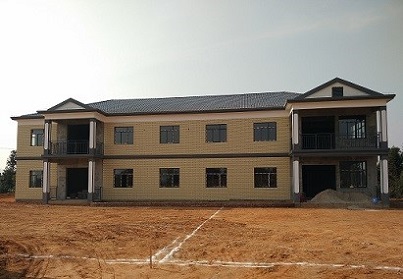

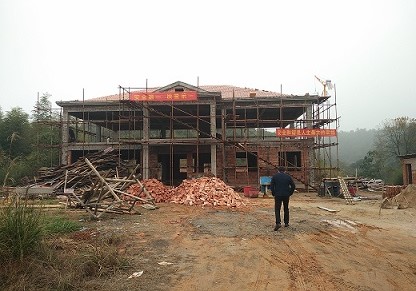

2018年1月11日。金井基地办公楼建设。

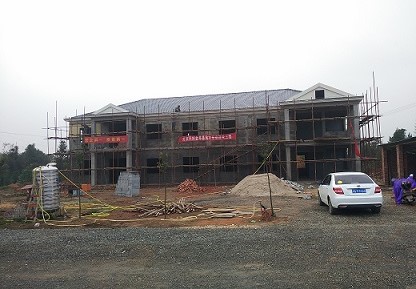

2017年12月26日。金井基地宿舍楼建设。

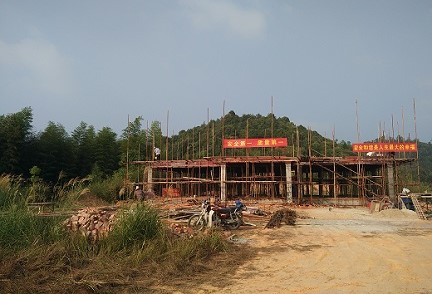

2017年12月26日。金井基地办公楼建设。

2017年11月12日。金井基地宿舍楼建设。

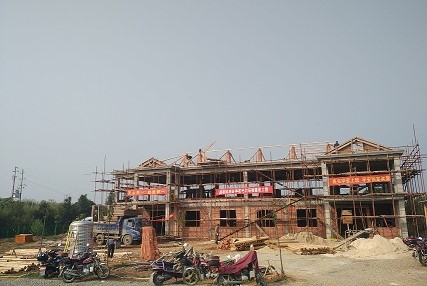

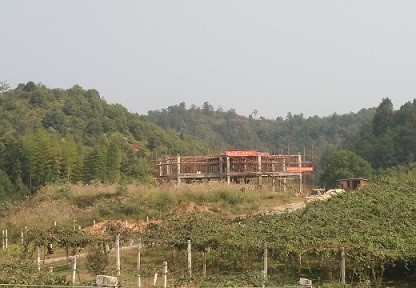

2017年11月12日。金井基地办公楼建设。

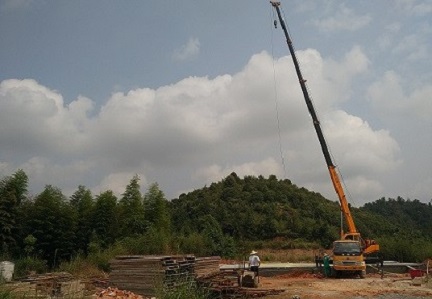

2017年10月24日。金井基地宿舍楼建设。

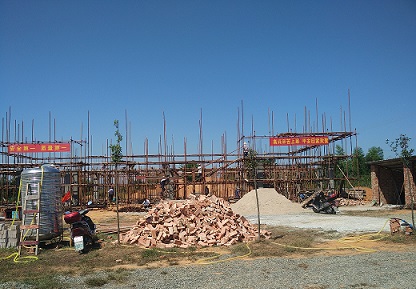

2017年10月24日。金井基地办公楼建设。

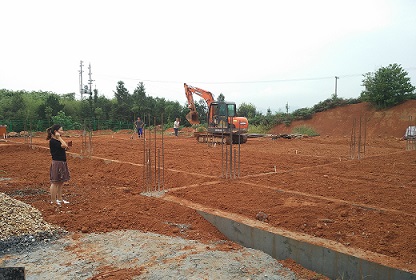

2017年9月27日。金井基地宿舍楼建设。

2017年9月23日。金井基地宿舍楼建设。

2017年9月15日。金井基地办公楼建设。

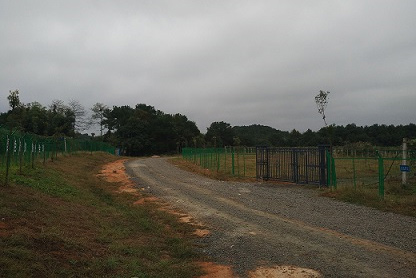

2017年9月11日。金井基地办公楼建设。

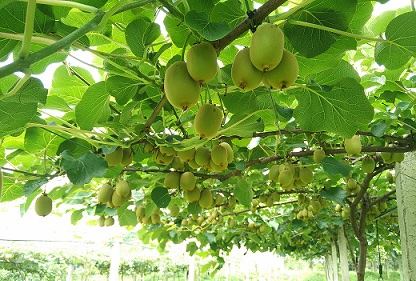

2017年8月24日。金井基地猕猴桃示范园区结果状。

2017年7月24日。金井基地猕猴桃园区挂果状。

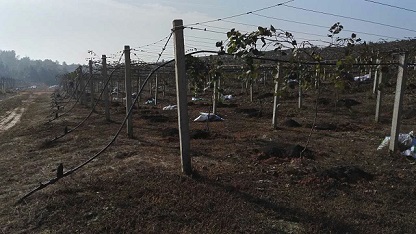

2017年7月。金井基地全园围挡施工、园区道路碎石铺设。

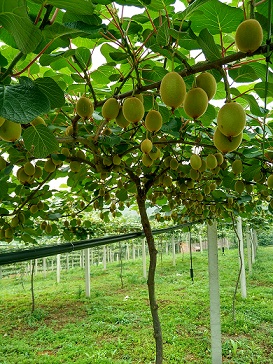

2017年5月24号。金井基地猕猴桃园区挂果状。

2017年4月17日。金井基地猕猴桃示范园区开花状。

2016年12月8日。金井基地猕猴桃园区冬季施肥。

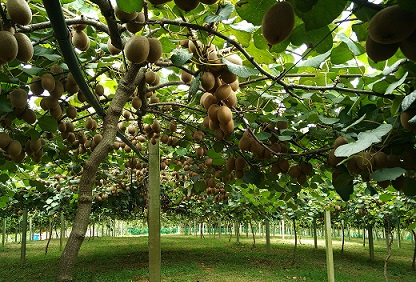

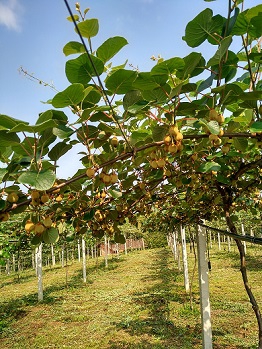

2016年8月2日。连续40天高温无雨后,金井基地猕猴桃示范园区挂果状。

2016年5月24日。金井基地猕猴桃示范园区首次挂果状。

2016年5月17日。金井基地猕猴桃育种园一角。

2016年5月5日。金井基地猕猴桃示范园区坐果状。

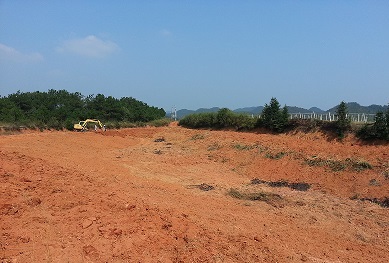

2016年4月12日。金井基地猕猴桃示范园区开花。

2015年11月2日。金井基地猕猴桃选种E区水泥柱搭架完毕。

2015年10月20日。金井基地猕猴桃选种区E区施肥整地。

2015年10月20日。金井基地费约果区整地。

2015年8月7日。金井基地喷雾灌溉系统完工。

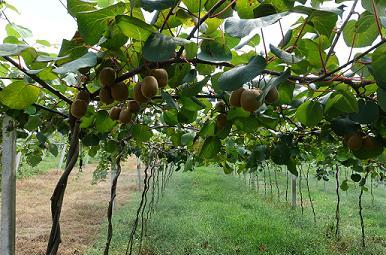

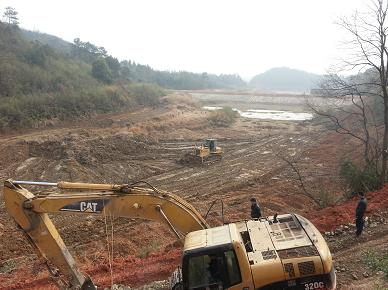

2015年8月7日。金井基地猕猴桃育种园结果状。

2015年6月12日。金井基地示范园区猕猴桃嫁接后树体长势旺盛。

2015年4月28日。金井基地猕猴桃育种园开花状。

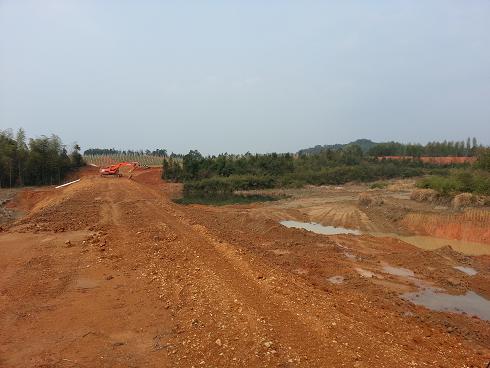

2015年1月10日,金井基地水坝清淤施工。

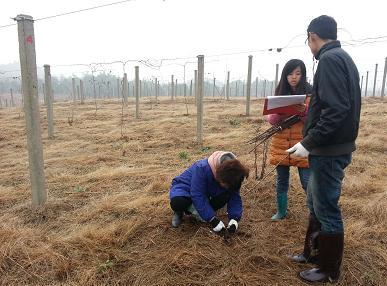

2015年1月7日。金井基地猕猴桃示范园区嫁接。

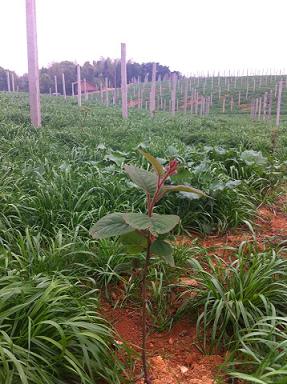

2014年7月3日。金井基地果园铁丝搭设基本完成,猕猴桃植株开始上架。

2014年4月30日。金井基地果园绿肥(黑麦草、油菜)刈割。

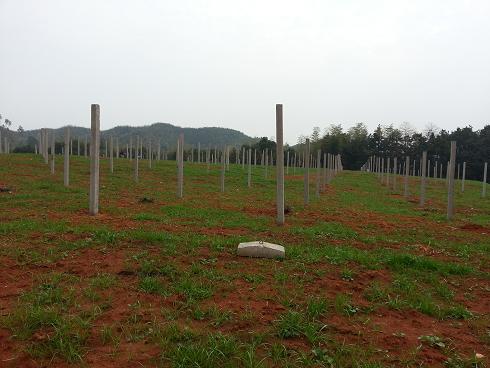

2014年4月10日。金井基地灌溉水坝建设情况。

2014年4月2日。金井基地定植苗木生长情况。

2014年3月10日。金井基地绿肥黑麦草及油菜生长情况。

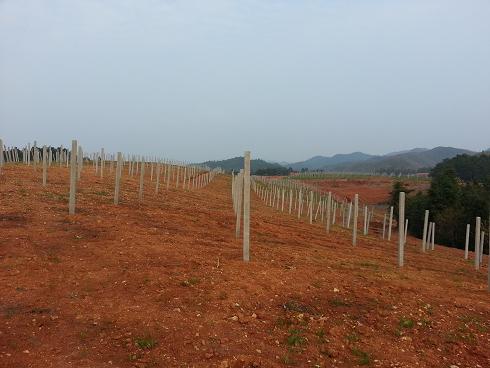

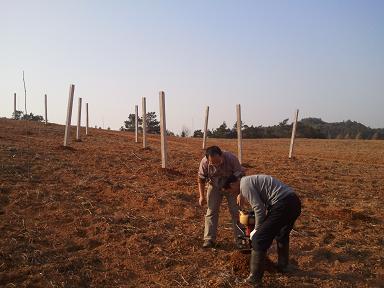

2014年3月10日。10日至14日,金井基地果园定植苗木。

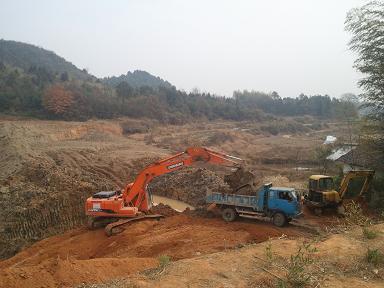

2014年3月10日。金井基地果园搭架水泥柱埋设完成。

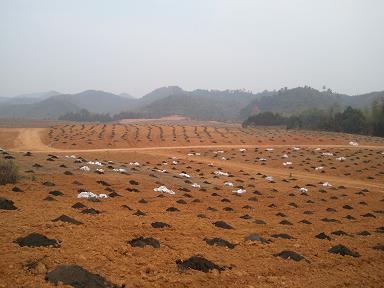

2014年1月3日。金井基地果园搭架水泥柱埋设情况。

2013年12月27日。金井基地果园搭架开始埋设水泥柱。

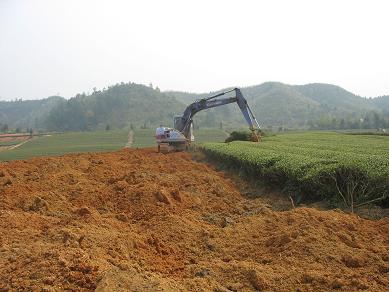

2013年12月8日。12月初,园区灌溉设施主体蓄水坝体正式动工。

2013年12月8日。5日至11日,金井基地全园施用有机肥、全园旋耕并播种绿肥。

2013年12月2日。10月初至12月初,金井基地进行推土整地、园区道路整理。

2013年4月28日。26至28日金井基地全园撒施有机肥、全园旋耕并播种绿肥。

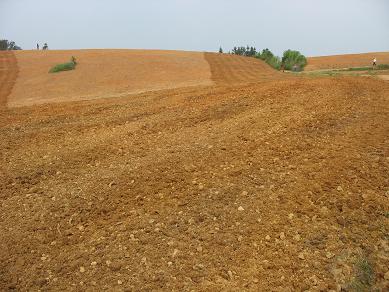

2013年3月9日。2月至4月底,金井基地对土地进行深翻及掩埋茶树。

2012年11月3日。金井基地原貌。
